По традиции, мы подготовили отчет о ходе строительства.

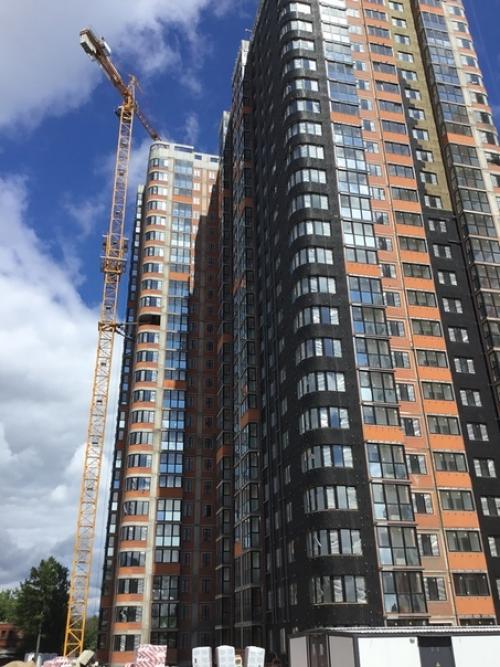

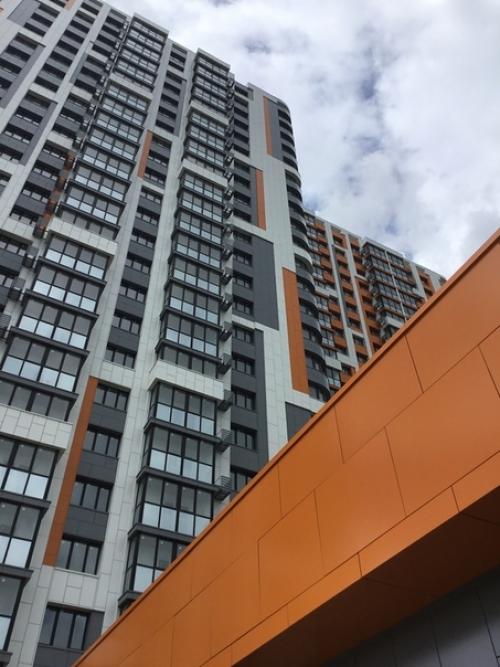

1 дом:

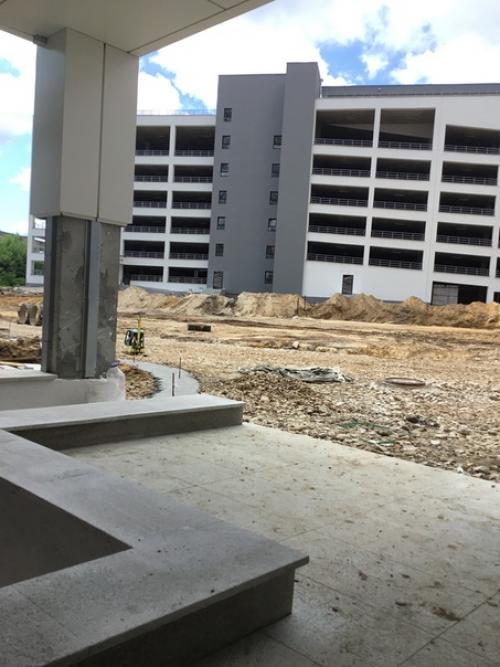

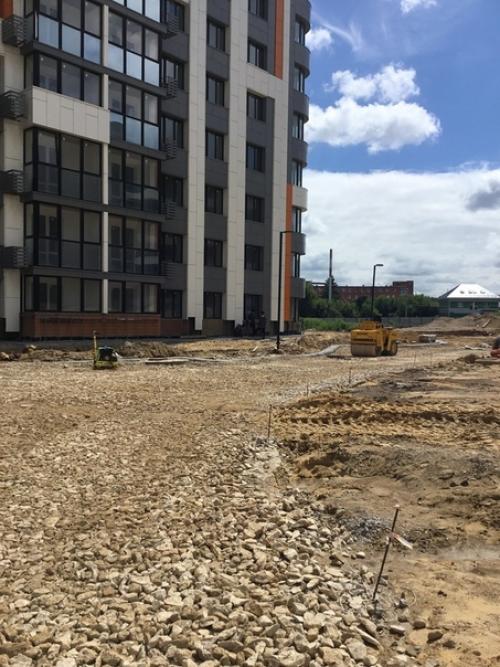

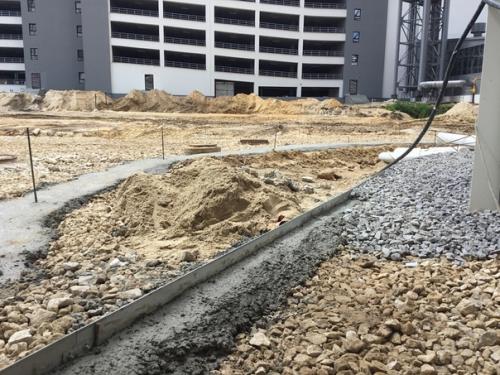

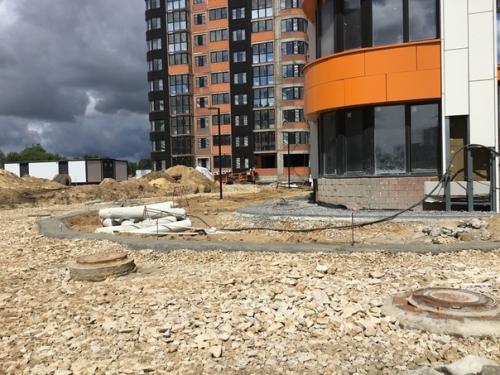

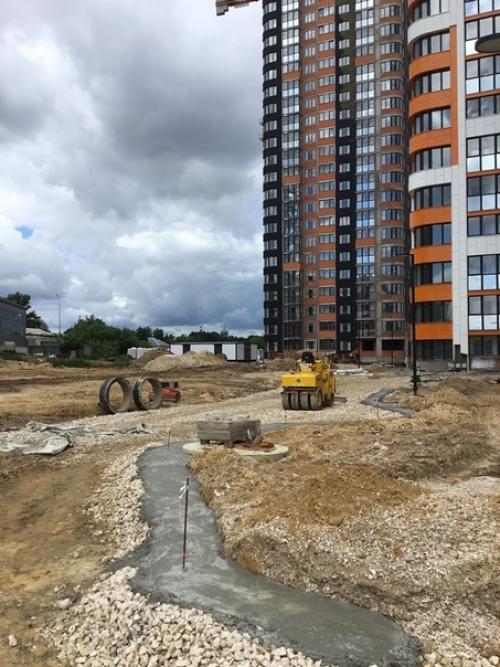

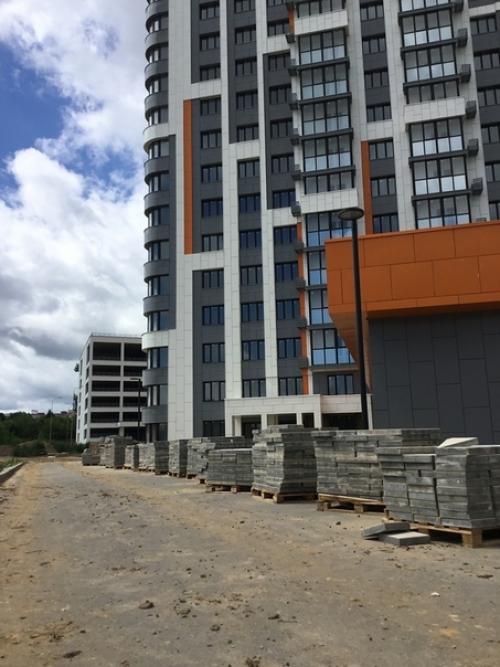

Работы по благоустройству территории продолжаются.
Подготовительные работы под укладку плитки закончили.
Обе входные группы готовы. Гранитные плиты уложили.
Начались работы по чистке всех помещений в доме: клининговая компания очистила 9 этажей, перешли на десятый.

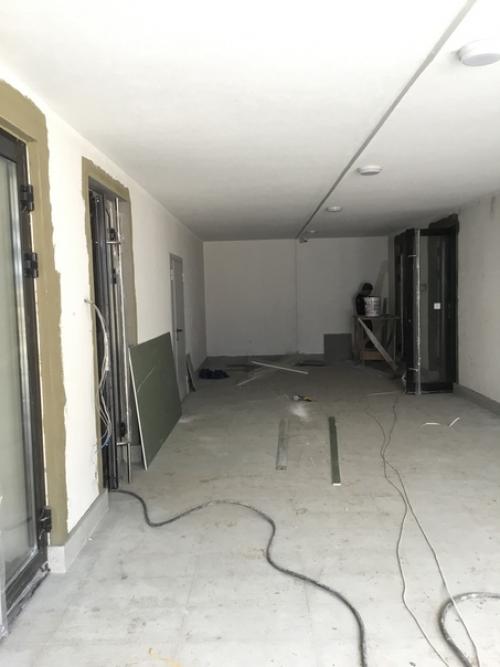

1 этаж: поставили алюминевые двери, заканчивают установку светильников.
Пусконаладочные работы по системам пожарной безопасности.
По традиции, мы подготовили отчет о ходе строительства.
2 дом:
Штукатурные работы в квартирах идут на 16, 15 и 14 этажах.
Идет монтаж магистралей водопровода и канализации в подвале.
Монолитные работы по устройству каркаса для фитнес - центра.
Заливка стяжки пола 25 этаж.
Монтаж систем отопления квартир с 25 по 19 этаж, перешли на 18 этаж.
Идут фасадные работы (монтаж утеплителя и креплений для подсистемы).
Котельная.
Подводка наружного газоснабжения к котельной. Отделочные работы в котельной.
